Budget de chantier: éviter de surestimer le montant restant

Un budget peut sembler suffisant alors qu'une partie doit déjà couvrir une livraison de matériaux ou une autre dépense prévue. Si ces montants restent à part du coût des équipes, vous risquez de confirmer les prochains travaux en surestimant ce qu'il reste pour les réaliser.

Avant d'approuver une nouvelle dépense, vérifiez donc que les montants déjà prévus sont pris en compte dans le budget que vous consultez. Une livraison connue fait partie de cette vérification, au même titre que les heures réservées aux employés.

Essayer le planificateur

Les montants restent dans les courriels et les notes

Les heures de travail sont préparées dans l'horaire. Le prix d'une livraison se trouve dans un courriel du fournisseur. Une autre dépense a été notée pendant un appel. Vous avez les informations nécessaires, mais elles ne sont pas toutes réunies dans le suivi du chantier.

Le montant restant peut alors être calculé surtout à partir de la main-d'œuvre prévue. Les autres frais doivent encore être retrouvés et ajoutés au calcul, même s'ils sont déjà connus au moment où vous préparez la suite des travaux.

Un montant restant trop élevé peut fausser la prochaine décision

Le problème devient concret lorsque vous devez approuver une autre commande ou prévoir une intervention supplémentaire. Le budget paraît suffisant, mais une partie du montant doit déjà servir à couvrir des dépenses restées ailleurs.

Pour vérifier ce que vous pouvez encore engager, il faut retrouver les prix, relire les notes et reprendre les calculs. Si une nouvelle dépense a déjà été confirmée, vous devez revoir vos prévisions et décider quels travaux ou achats peuvent encore être engagés.

ConstruMD réunit les dépenses et les coûts planifiés du chantier

Le planificateur de ressources ConstruMD permet de rattacher les dépenses à la fiche du projet et de les inclure dans son budget. La section Coûts et budget rassemble alors les coûts des ressources planifiées et les dépenses que vous avez ajoutées. Le Total engagé et le Budget restant sont recalculés à partir de ces informations.

Les coûts de main-d'œuvre prévus au chantier proviennent des affectations et des coûts horaires configurés. En ajoutant les autres dépenses au même suivi, vous pouvez examiner le montant restant avec les différents coûts déjà prévus pour le projet.

Pour une livraison, ouvrez la fiche du chantier dans Gérer → Projets, puis ajoutez-la sous Autres dépenses avec une description claire et son montant. L'option Inclure au budget détermine si cette dépense entre dans les calculs du projet. Une fois enregistrée avec cette option activée, elle apparaît dans la liste et les montants du budget sont mis à jour.

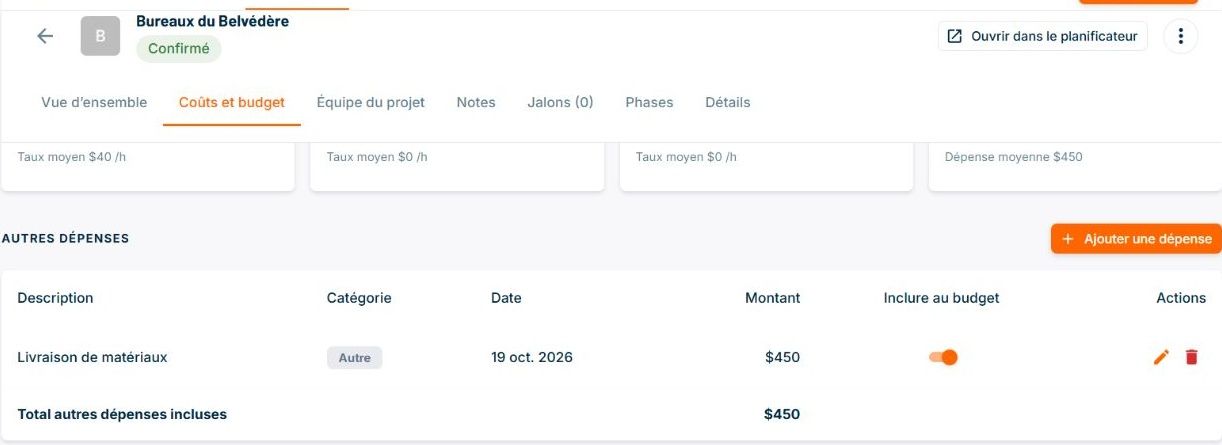

Dépense Livraison de matériaux enregistrée dans la fiche Bureaux du Belvédère, avec un montant de 450 dollars et l'option Inclure au budget activée

Données de démonstration. La livraison est rattachée au projet «Bureaux du Belvédère». Le bouton orange dans la colonne Inclure au budget est activé et le total des autres dépenses incluses affiche 450$.

La livraison change le montant disponible pour la suite

Dans la démonstration vérifiée ci-dessous, le projet Bureaux du Belvédère possède un budget de 5 000$. Les affectations représentent 640$ de main-d'œuvre prévue. Avant l'ajout de la livraison, le budget restant affiche donc 4 360$.

Une fois la livraison de 450$ incluse, le Total engagé passe à 1 090$ et le Budget restant à 3 910$. C'est ce dernier montant qui sert maintenant de repère pour préparer la suite: la livraison est déjà prise en compte.

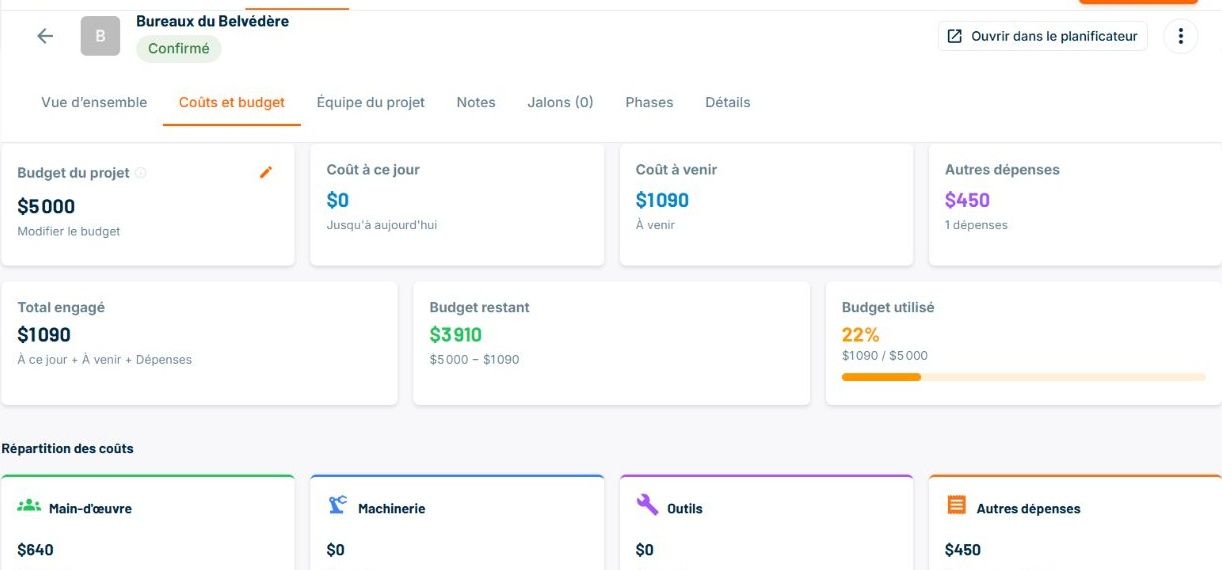

Section Coûts et budget de Bureaux du Belvédère montrant 640 dollars de main-d'œuvre, 450 dollars d'autres dépenses, un total engagé de 1 090 dollars et un budget restant de 3 910 dollars

Données de démonstration. La répartition distingue les 640$ de main-d'œuvre et les 450$ d'autres dépenses. Le Total engagé les rassemble; le Budget restant affiche la différence avec les 5 000$ inscrits au projet.

La ligne Autres dépenses détaille les 450$ de livraison déjà compris dans le Total engagé.

Confirmer les prochains travaux avec les dépenses déjà prises en compte

Avant d'approuver une autre dépense, vous pouvez consulter les montants inscrits au chantier et comparer le budget restant à ce que vous voulez ajouter. Vous pouvez alors confirmer la dépense ou revoir la commande avec le fournisseur si son montant dépasse le budget restant.

Si le fournisseur change le prix de la livraison, la dépense enregistrée peut être modifiée dans la fiche du projet. Notre planificateur recalcule les montants après l'enregistrement; vous retrouvez un budget restant qui tient compte du nouveau prix.

Vous préparez ainsi les prochains engagements à partir d'un suivi qui rassemble les coûts déjà connus, au lieu de refaire la recherche dans les courriels et les notes à chaque décision.
